SADERTELEC, filiale de SADE, a été retenue par EDF Guyane pour réaliser le raccordement en double liaison souterraine 90 kV entre la future centrale bioénergie du Larivot, dont la mise en service est prévue fin 2026, et le réseau électrique existant du secteur de Cayenne.
Le marché représente un linéaire de 3,6 kilomètres de double liaison souterraine 90 kV entre le PIM (Poste d’Interconnexion et de Mesure) de la centrale et le pylône aéro-souterrain du Larivot, en raccordement aux lignes aériennes existantes de Balata et Malouin.
Trois phases de construction et 10 mois de chantier

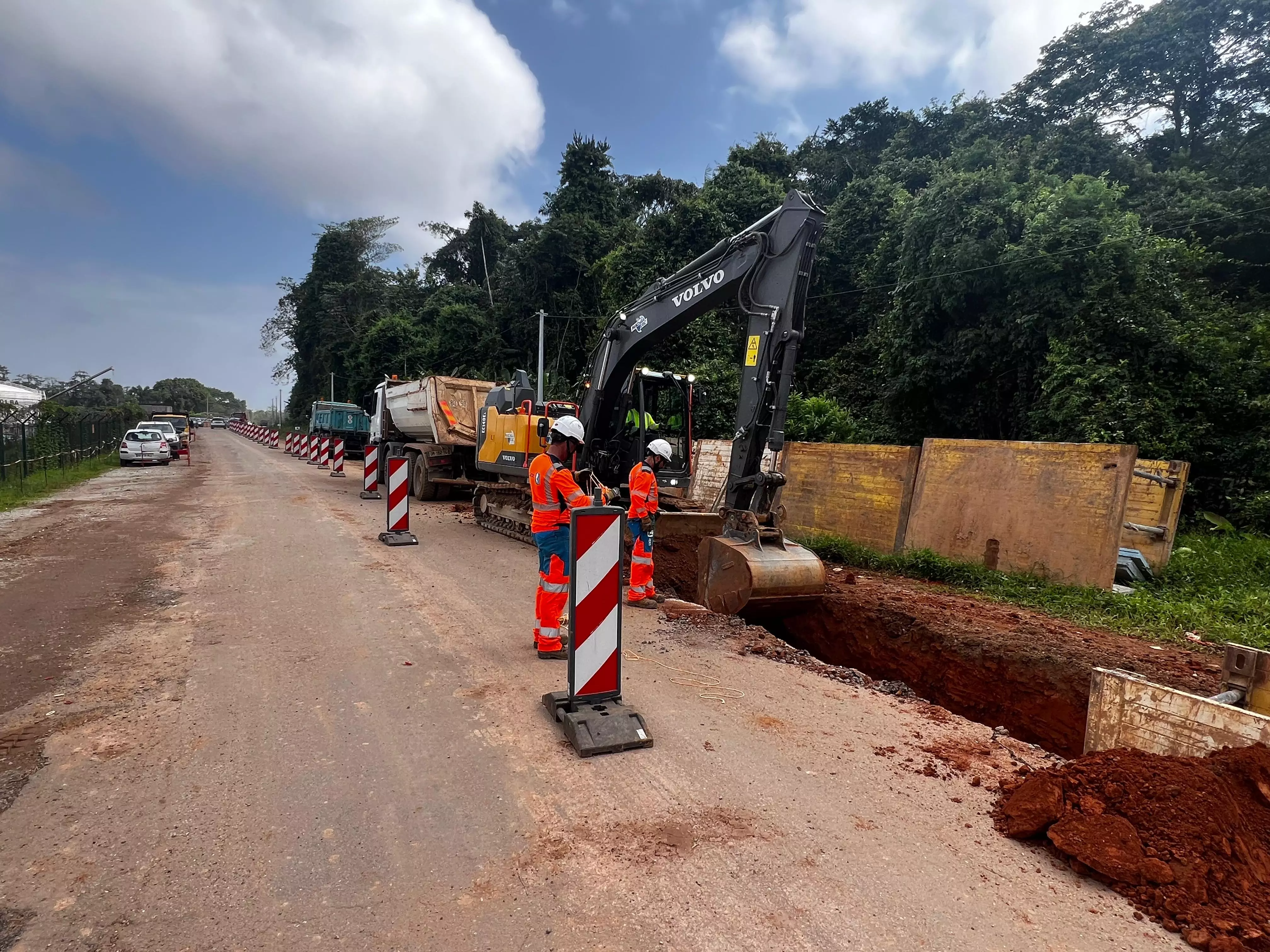

La première phase d’une durée de 8 mois (décembre 2025 – juillet 2026) sera consacrée à la construction de fourreaux PVC bétonnés sur l’ensemble du linéaire. Sur des points particuliers, deux forages dirigés de 115 m et 185 m seront réalisés.
Lors de la deuxième phase du chantier, prévue en août 2026, les câbles haute tension acheminés en Guyane par EDF seront déroulés dans les fourreaux par les équipes spécialisées de SADERTELEC. La dernière phase consistera en la construction des ouvrages de raccordement et de fermeture.
Favoriser l’emploi local
Afin de favoriser l’économie locale, SADERTELEC s’appuie sur l’entreprise guyanaise RSG pour la construction de 2,6 km des 3,6 km de fourreaux bétonnés nécessaires. Les forages dirigés sont confiés au groupe Gendry, déjà implanté en Guyane.
La réception complète de l’ouvrage et la mise en service sont programmées pour septembre 2026, marquant une nouvelle étape clé dans le renforcement du réseau électrique guyanais.
